L’extension des infrastructures de la Swisscoy profite du travail d’équipe et des compétences civiles des militaires
La Suisse a pris le commandement de la compagnie de transport de la Force multinationale au Kosovo (KFOR) en avril dernier. La décision du Conseil fédéral, en date du 29 novembre 2023, d’accroître l’effectif de vingt militaires permet à la Swisscoy d’assumer cette nouvelle fonction. Le cahier des charges de la Swisscoy s’est donc étoffé. Des infrastructures supplémentaires sont nécessaires dans le secteur d’engagement, notamment au camp de Novo Selo pour que la Swisscoy puisse effectuer sa mission dans des conditions idéales. La section suisse de pionniers, en particulier, travaille dans ce but.

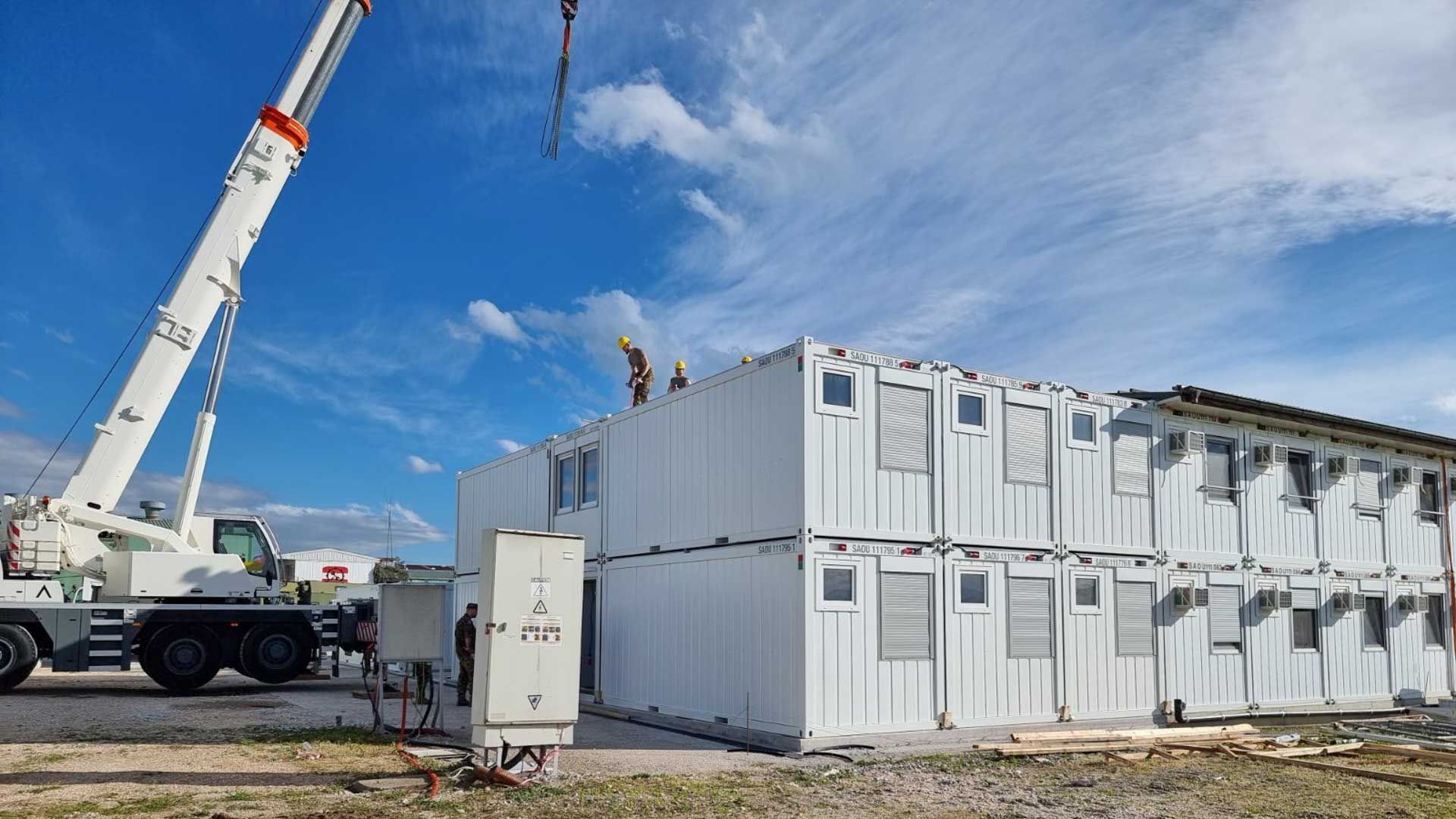

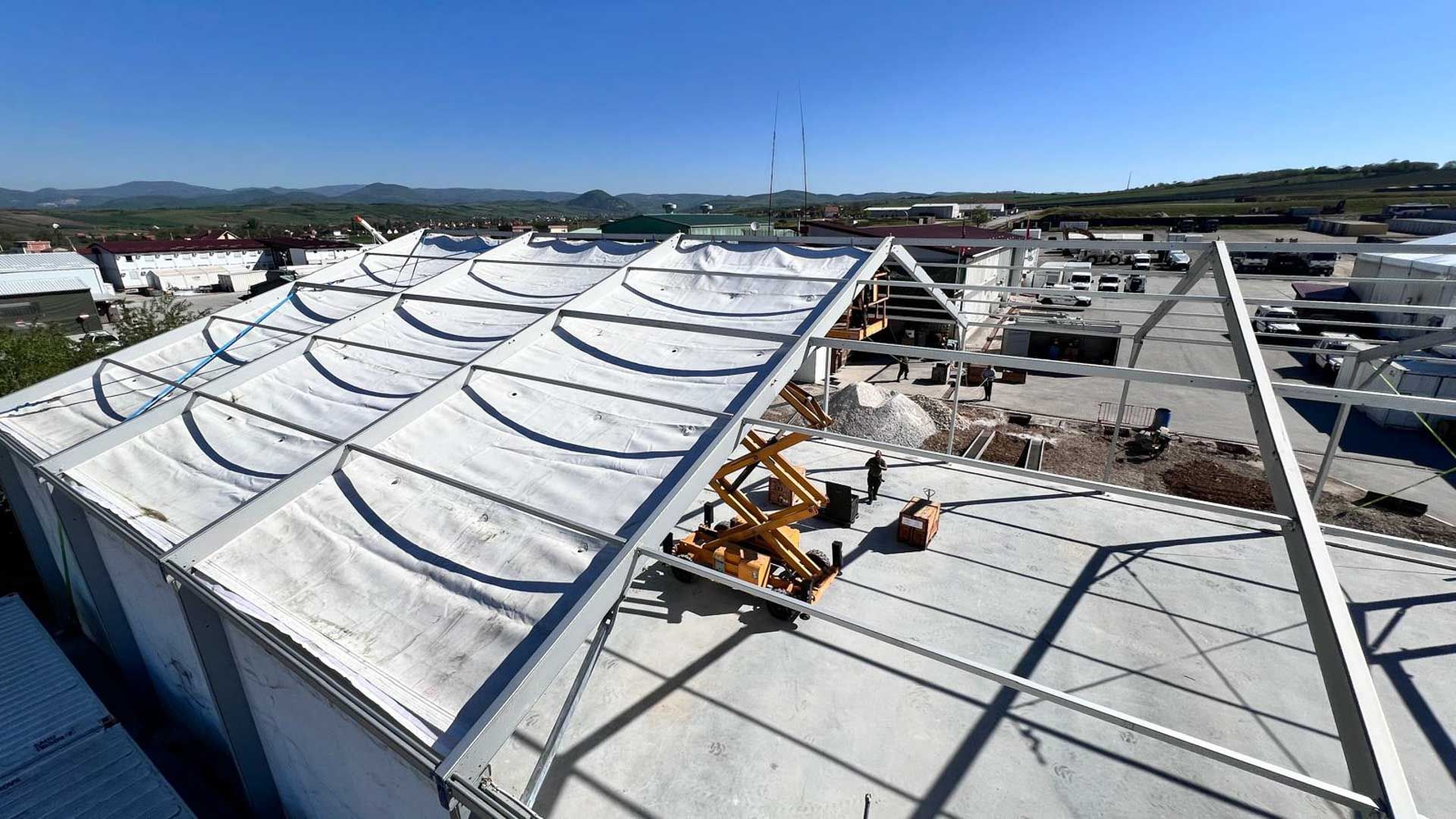

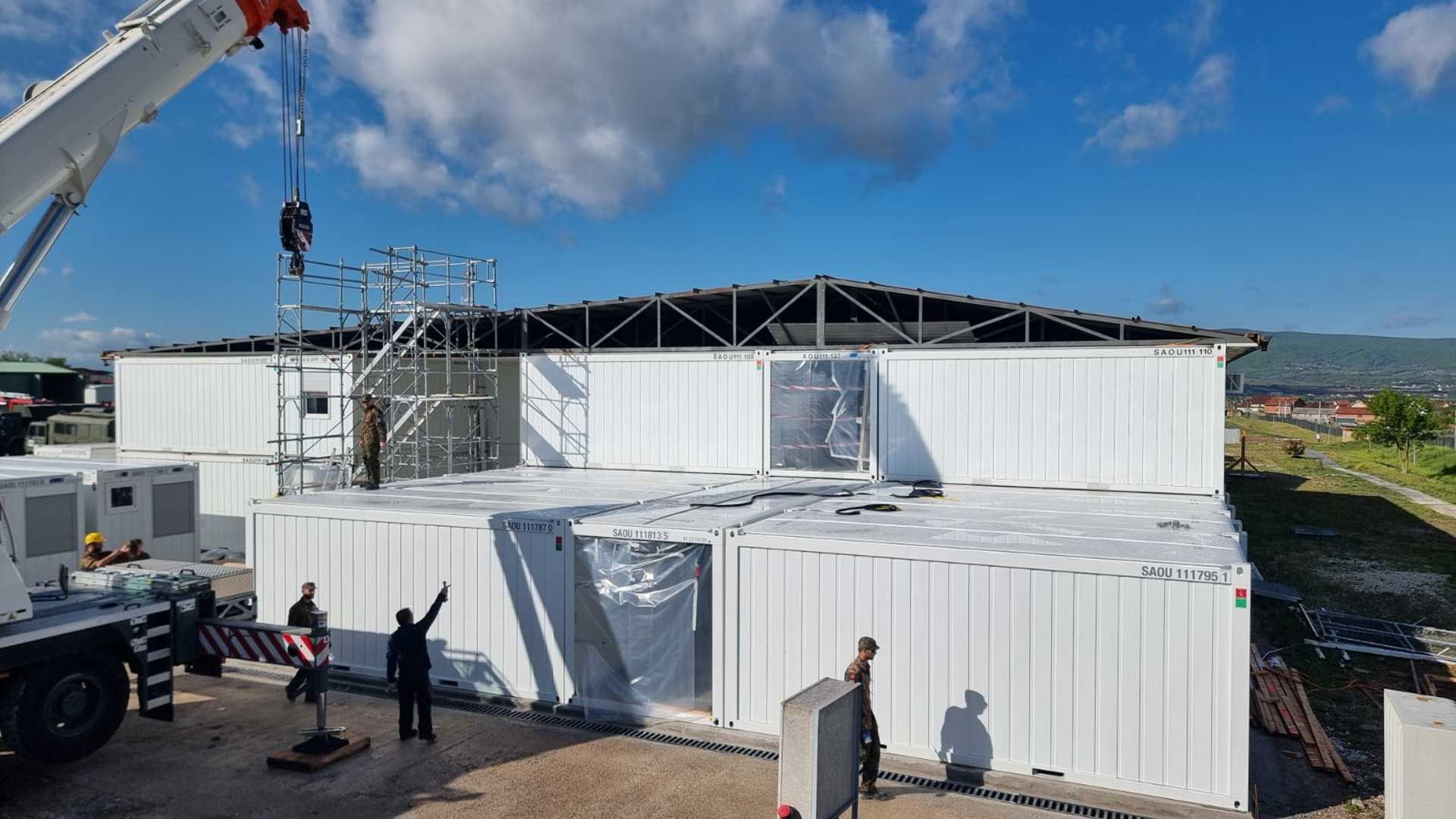

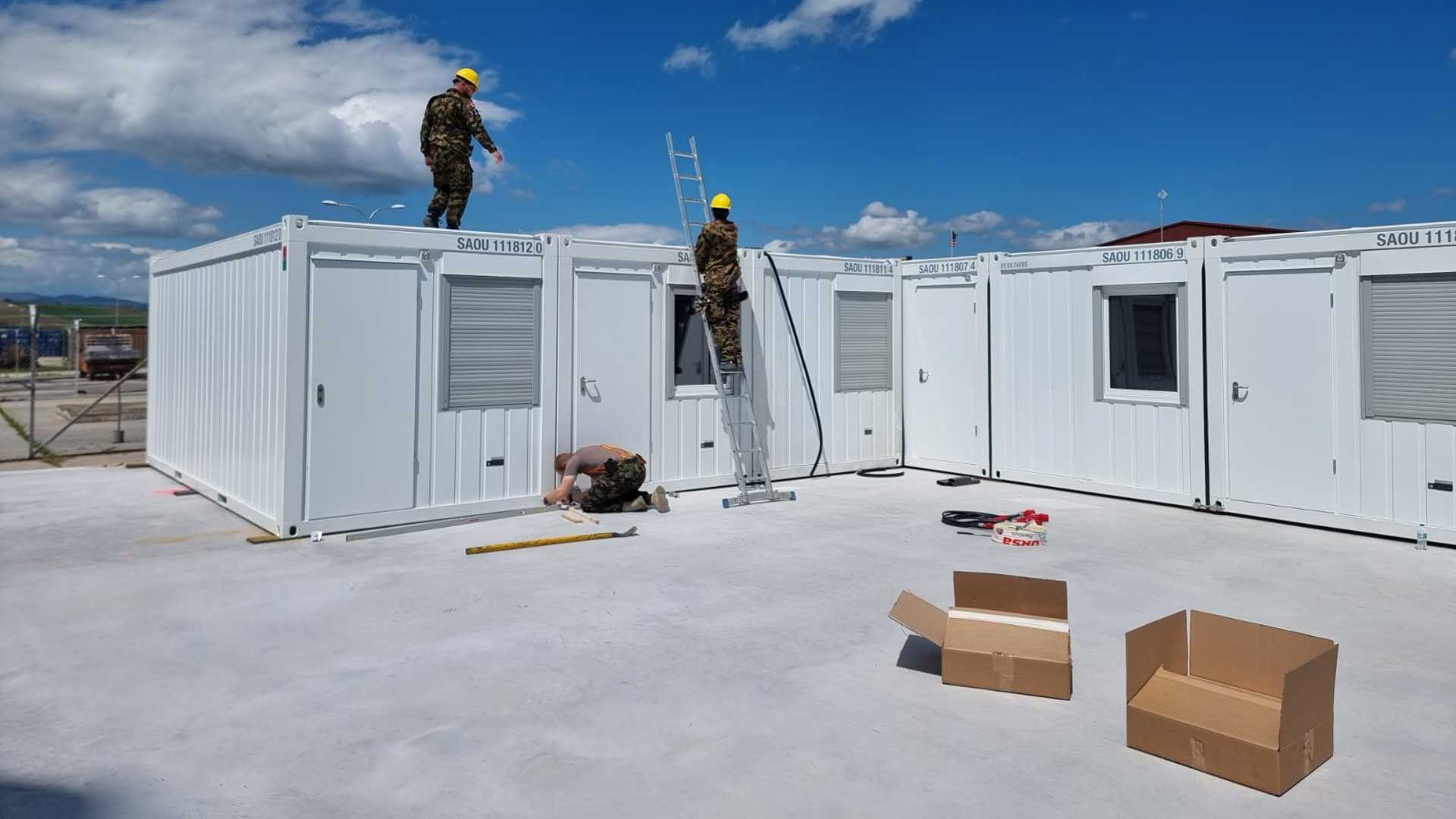

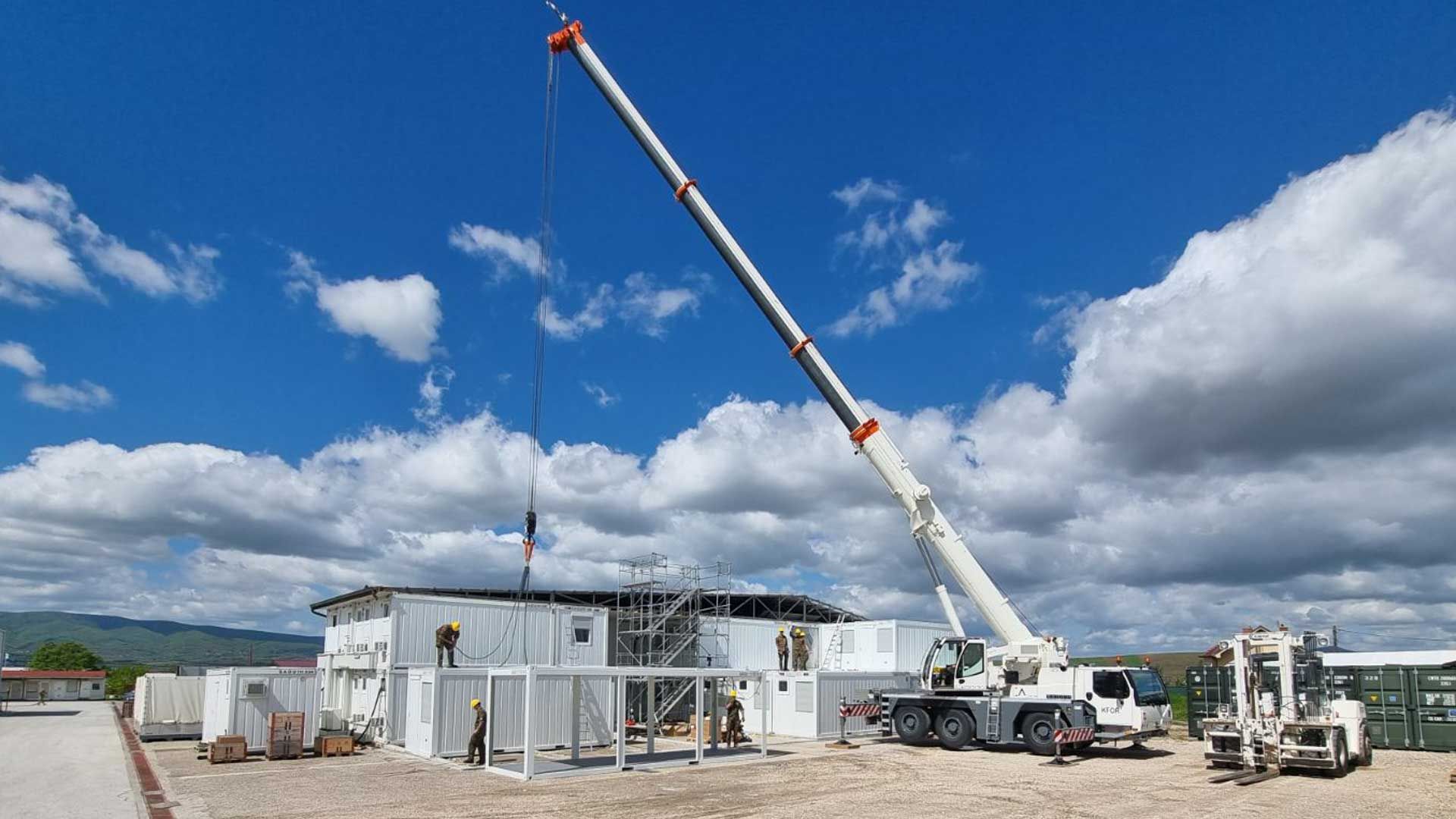

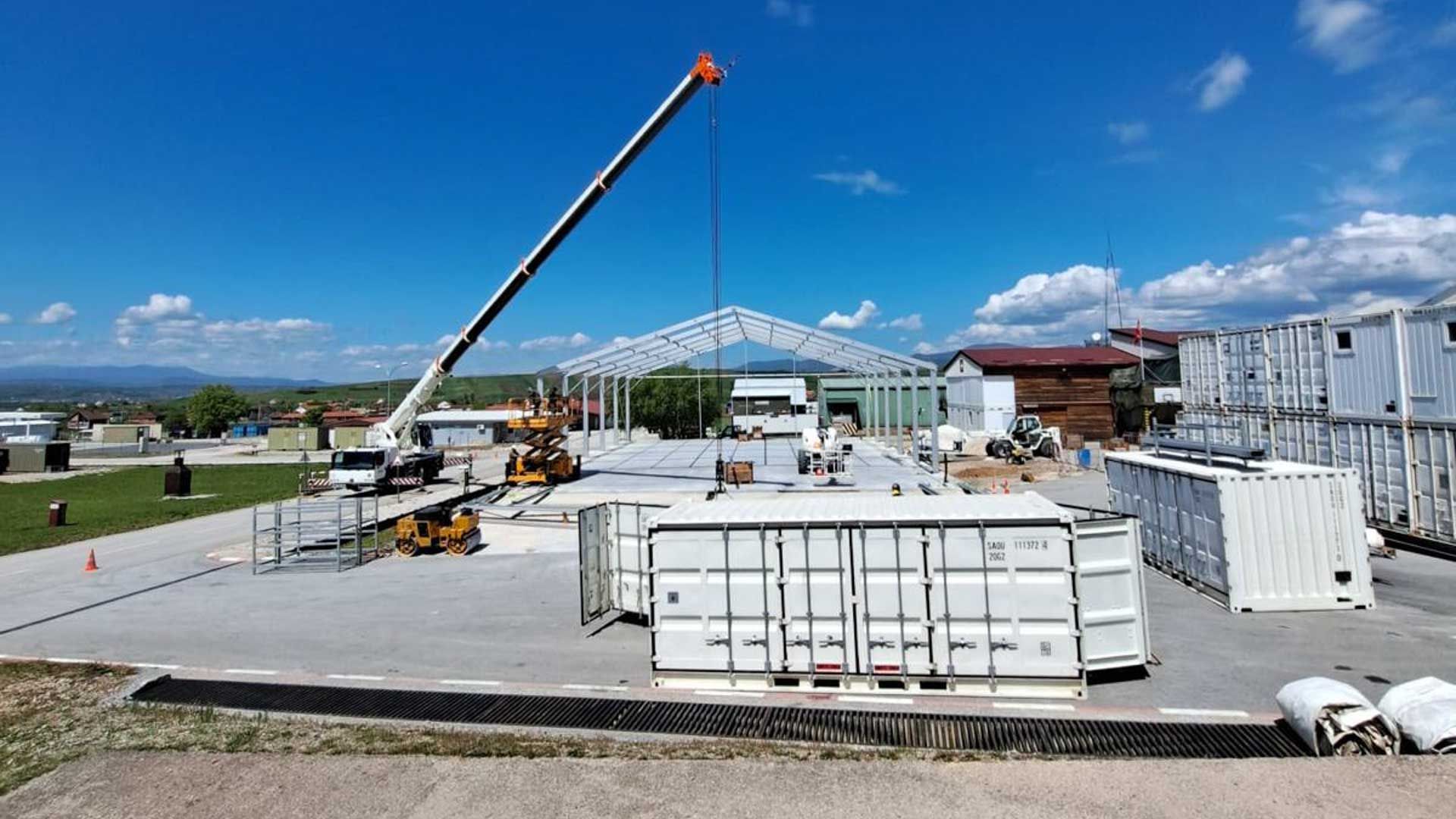

Après une phase de planification intense par le domaine logistique de Swissint, le contingent 49 de la Swisscoy a déjà pu commencer les travaux pour étendre les infrastructures. Il a notamment coulé les fondations en béton. Au total, une quarantaine de nouveaux conteneurs servant de dortoir, de bureau, d’atelier, de sanitaires ou de lieu de détente seront installés en juin 2024 pour répondre aux besoins. Une deuxième tente sera aussi dressée pour la maintenance. Plusieurs groupes professionnels sont impliqués dans ce projet, notamment ceux de la section de pionniers de la Swisscoy. L’équipe réunit des constructeurs métalliques, des installateurs électriques, des constructeurs bois, et des conducteurs de camions, de machines et de grues qui s’entraideront. Les avantages de notre armée de milice sont ainsi mis en avant : l’expérience professionnelle acquise dans le civil par les militaires de la Swisscoy est un gage de succès.
S’adapter aux conditions
Même si le plan est respecté, des délais d’attente sont inévitables. Voici ce qu’en dit le chef de la section des pionniers, le plt Jonas Eggenschwiler : « La logistique constitue un point crucial pour disposer le moment venu du matériel nécessaire à chaque groupe professionnel sur chaque chantier. » Dans un projet d’une telle envergure, les défis à relever au quotidien sont nombreux. Il faut faire preuve de souplesse, ne pas vouloir respecter la planification trop scrupuleusement, et pouvoir compter sur de solides connaissances techniques. La météo, parfois imprévisible, a aussi son influence sur l’avancement des travaux.
Les clés du succès : la planification par étapes et l’analyse finale
Interrogé sur l’étape la plus importante du projet, le plt Eggenschwiler ne tranche pas : « Chaque étape a son importance. La planification compte pour beaucoup dans la réussite. Si elle est fluide et bien pensée, la mise en œuvre le sera aussi. Le travail d’équipe est aussi essentiel, notamment pour le transfert de connaissances entre contingents. Il ne faut pas oublier non plus le débriefing ou after action review, AAR dans notre jargon, qui permet de s’améliorer pour de futurs projets. »
Ce n’est pas si simple d’imbriquer tous ces éléments, il faut y mettre de l’énergie et faire preuve de doigté. Grâce à cet engagement collectif, le projet avance bien, l’extension des infrastructures du camp de Novo Selo est en bonne voie.
